Сроки
Ф. Брукс писал: «Чтобы родить ребенка требуется девять месяцев независимо от того, сколько женщин привлечено к решению данной задачи. Многие задачи программирования относятся к этому типу, поскольку отладка по своей сути носит последовательный характер».
Там же Брукс приводит исключительно полезную, но почему-то редко применяемую, эмпирическую формулу оценки срока проекта по его трудоемкости. Формула была выведена Барии Боэмом (Barry Boehm) на основе анализа результатов 63 проектов разработки ПО, в основном в аэрокосмической области. Согласно этой формуле, для проекта, общая трудоемкость которого составляет N ч.*м. (человеко-месяцев), пожно утверждать что:
- Существует оптимальное, с точки зрения затрат, время выполнения графика для первой поставки: T = 2,5 (N ч.*м.)1/3. То есть оптимальное время в месяцах пропорционально кубическому корню предполагаемого объема работ в человеко-месяцах. Следствием является кривая, дающая оптимальную численность проектной команды (Рисунок 15).
- Кривая стоимости медленно растет, если запланированный график длиннее оптимального. Работа занимает все отведенное для нее время.
- Кривая стоимости резко растет, если запланированный график короче оптимального. Практически ни один проект невозможно завершить быстрее, чем за 3/4 расчетного оптимального графика вне зависимости от количества занятых в нем! (Рисунок 16)
Этот примечательный результат дает менеджеру программного проекта солидное подкрепление, когда высшее руководство требует принятия невозможного графика.

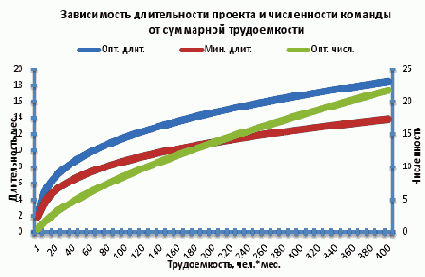

Рисунок 15. Закон Б.Боэма
Для сколь-нибудь серьезного программного проекта недостаточно определить только срок его завершения. Необходимо еще определить его этапы — контрольные точки, в которых будет происходить переоценка проекта на основе реально достигнутых показателей.
Контрольная точка — важный момент или событие в расписании проекта, отмечающее достижение заданного результата и/или начало / завершение определенного объема работы. Каждая контрольная точка характеризуется датой и объективными критериями ее достижения.
Как мы говорили ранее, современный проект разработки ПО должен реализовываться с применением инкрементального процесса. В этом случае контрольные точки должны соответствовать выпуску каждой промежуточной версии ПО, в которой будет реализована и протестирована определенная часть конечной функциональности программного продукта. В зависимости от сложности и масштаба проекта продолжительность одной итерации может составлять от 2 до 8 недель.

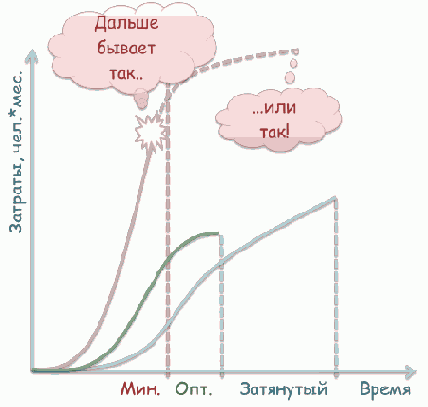

Рисунок 16. Следствия закона Б.Боэма
Соответствующий раздел концепции нашего проекта-примера будет иметь следующий вид.
- Сроки проекта
9.1.03.03 старт
9.2. 28.11 завершение
9.3. Контрольные точки:
9.3.1. 15.04 ТЗ утверждено
9.3.2. 30.04 1-я итерация завершена. Подсистема заказа документации передана в тестовую эксплуатацию (на серверах разработчика).
9.3.3. 15.05 Монтаж оборудования у заказчика завершен .
9.3.4. 30.05 Базовое ПО установлено у заказчика.
9.3.5. 15.06 2-я итерация завершена. Подсистема обработки заказов передана в тестовую эксплуатацию на оборудовании Заказчика
9.3.6. 02.09 3-я итерация завершена. Акт передачи системы в опытную эксплуатацию утвержден
9.3.7. 28.11 Система передана в промышленную эксплуатацию.
